合杭高速铁路 编辑
合杭高速铁路(Hefei-Hangzhou High-speed Railway),即商合杭高速铁路合杭段,是一条连接安徽省合肥市与浙江省湖州市、杭州市的高速铁路,是《中长期铁路网规划》(2016年版)中“八纵八横”高速铁路主通道中“京沪通道”的重要组成部分 。
2015年11月30日,合杭高速铁路肥湖段全面开工建设 ;2019年9月17日,合杭高速铁路湖杭段开工建设 ;2020年6月28日,合杭高速铁路肥湖段开通运营 ;2022年9月22日,合杭高铁湖州至杭州段开通运营。
合杭高速铁路全线由肥东站至桐庐东站,设计速度350千米/小时(芜宣段250千米/小时)。
中文名:合杭高速铁路
外文名:Hefei-Hangzhou High-speed Railway
开通日期:2022年9月22日
设计速度:350 km/h
运营速度:300 km/h(截至2020年6月)
铁路等级:高速铁路
起止站点:肥东站-桐庐东站
途经省市:皖、浙
合肥(肥东)至湖州段
合杭高速铁路合湖段联调联试
2009年10月19日,中华人民共和国铁道部印发了《关于委托开展商丘至阜阳至杭州铁路预可研方案竞选工作的函》 。
2010年6月24日,“新建商丘至阜阳至杭州铁路预可研审查会”在北京召开。11月22日至23日,“新建商丘至阜阳至杭州铁路项目建议书评估会”在北京召开 。
2011年3月,中铁第四勘察设计院编制可研报告 。

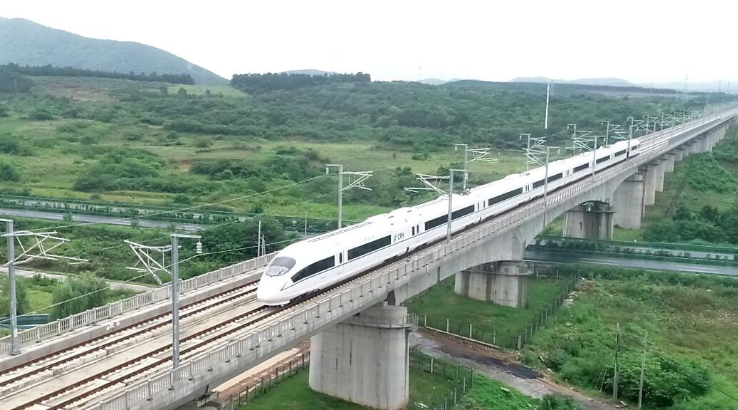

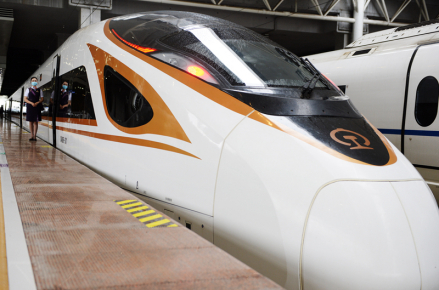

列车行驶在合杭高速铁路安吉段上
2014年8月,中华人民共和国国家发展和改革委员会先期批复《新建商合杭铁路芜湖长江公铁大桥及相关工程可行性研究报告》 。
2015年5月,中华人民共和国国家发展和改革委员会批复《新建商丘至合肥至杭州铁路可行性研究报告》 。11月30日,合杭高速铁路肥湖段开工建设。
2019年3月20日,合杭高速铁路肥湖段隧道全部贯通 。 5月21日,肥湖段开始铺轨 。6月17日,宣城段开始铺轨 。12月10日23时,肥东站改造启动 。12月27日,肥湖段(含皖赣铁路芜宣段)开始进行全线静态验收工作 。
2020年4月7日,合杭高速铁路肥湖段开始联调联试 。5月21日,肥湖段进行全线拉通检测试验 。5月27日,肥湖段正式从联调联试转入运行试验阶段 。6月28日,合杭高速铁路肥湖段开通运营 。

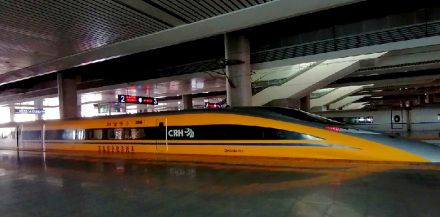

开通首日,列车行驶在合杭高速铁路上
湖州至杭州段

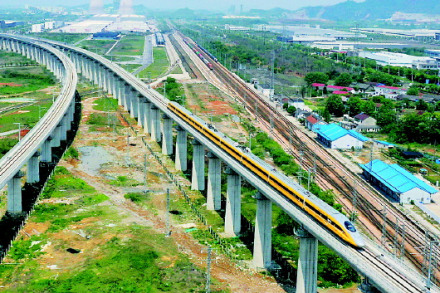

建设中的合杭高速铁路湖杭段
合杭高速铁路湖杭段的建设工程名为“新建湖州至杭州西至杭黄高铁连接线工程”,该工程桐庐东至桐庐段被另外命名为“桐庐联络线”。(部分图片来源 )
2019年2月18日,合杭高速铁路湖杭段进行第一次环评公示 。4月8日,中国铁路总公司和浙江省人民政府联合批复《新建湖州至杭州西至杭黄高铁连接线工程可行性研究报告》 。4月16日,《新建湖州至杭州西至杭黄高铁连接线工程环境影响报告书》进行全本公示 。4月28日,浙江省生态环境厅批复《新建湖州至杭州西至杭黄高铁连接线工程环境影响报告书》 。6月5日,中国铁路总公司和浙江省人民政府联合批复《新建湖州至杭州西至杭黄高铁连接线初步设计》 。9月17日,合杭高速铁路湖杭段开工建设 。
2020年5月12日,合杭高速铁路湖杭段全线首座隧道实现贯通 。
2021年4月21日,合杭高速铁路湖杭段首个连续梁成功转体 。5月23日,湖杭段(湖州段)隧道群全部贯通 。5月25日,湖杭段全线33座隧道全部贯通 。9月6日,湖杭段(湖州段)全线贯通 。10月25日,湖杭段线下工程全线贯通 。
2022年1月14日,合杭高铁湖杭段正线轨道贯通。2月,湖杭段全线开始精调。 3月15日开始,湖杭段进入静态验收阶段。 4月10日,湖杭段开始进行冷滑试验。 4月13日起,湖杭段工程安排接触网送电。 4月25日,湖杭段全线热滑试验开始。 4月28日,湖杭段进入联调联试阶段。 5月21日,湖杭段进行最高测试速度等级提速试验,试验列车顺利跑出了385公里每小时的试验目标速度值,实现了联调联试阶段性目标。 5月24日,合杭高铁湖杭段进行全线拉通试验。 至7月5日,共开行试验列车2023余列,检测里程达57226公里。7月6日8时,合杭高铁湖杭段联调联试工作即日结束,转入试运营阶段。 9月5日,湖杭段顺利通过中国国家铁路集团有限公司组织的初步验收。 9月16日,合杭高铁湖杭段通过中国国家铁路集团有限公司运营安全评估。 9月22日,合杭高铁湖州至杭州段开通运营,沿线杭州西、富阳西、桐庐东站同步投入使用。
设计参数
项目 | 线路数据 |
---|---|
设计速度 | 350千米/小时(芜宣段250千米/小时) |
轨道标准 | 60千克/米(重轨)、1435毫米(标准轨距) |
正线间距 | 5.0米 |
最小曲线半径 | 一般地段7000米,困难地段5500米 |
最大坡度 | 20‰ |
闭塞类型 | 自动闭塞 |
到发线有效长度 | 650米 |
列车运行控制方式 | 自动控制 |
车辆基地 | 合肥南动车运用所、杭州西动车运用所 |
动力方式 | 接触网供电:50赫兹、25千伏 |
注 | 参考资料 |
沿线车站
合杭高速铁路设车站:肥东站、柘皋站、巢湖东站、含山南站、芜湖北站、芜湖站、芜湖南站、湾沚南站、宣城站、郎溪站、广德南站、安吉站、湖州站、德清站、杭州西站、富阳西站、桐庐东站。
序号 | 车站名称 | 里程(千米) | 车站位置 | 运营管理 |
---|---|---|---|---|
1 | 肥东站 | 0 | 安徽省合肥市肥东县站北路 | 中国铁路上海局 集团有限公司 |
2 | 柘皋站 | —— | 安徽省合肥市合巢产业新城站前路 | |
3 | 巢湖东站 | 48 | 安徽省巢湖市金巢大道1号 | |
4 | 含山南站 | 71 | 安徽省马鞍山市含山县铜闸镇 | |
5 | 芜湖北站 | 93 | 安徽省芜湖市鸠江区汤沟镇 | |
6 | 芜湖站 | 106 | 安徽省芜湖市镜湖区文化路18号 | |
7 | 芜湖南站 | 118 | 安徽省芜湖市弋江区站前路 | |
8 | 湾沚南站 | 150 | 安徽省芜湖市湾沚区湾沚镇 | |
9 | 宣城站 | 176 | 安徽省宣城市叠嶂东路104号 | |
10 | 郎溪南站 | 214 | 安徽省宣城市郎溪县十字镇 | |
11 | 广德南站 | 241 | 安徽省宣城市广德市桃州镇 | |
12 | 安吉站 | 261 | 浙江省湖州市安吉县天子湖镇 | |
13 | 湖州站 | 305 | 浙江省湖州市吴兴区西塞山路3636号(西) | |
— | 妙西镇所*(线路所) | —— | ||
14 | 德清站 | 浙江省湖州市德清县乾元镇金鹅山村 | ||
— | 范家漾所*(线路所) | —— | ||
— | 勾庄所*(线路所) | —— | ||
15 | 杭州西站 | 浙江省杭州市余杭区仓前街道 | ||
16 | 富阳西站 | 浙江省杭州市富阳区富春街道拔山村老拔山区块 | ||
17 | 桐庐东站 | 浙江省桐庐县江南新城古城、前村之间 | ||
注 | 参考资料 |
线路走向

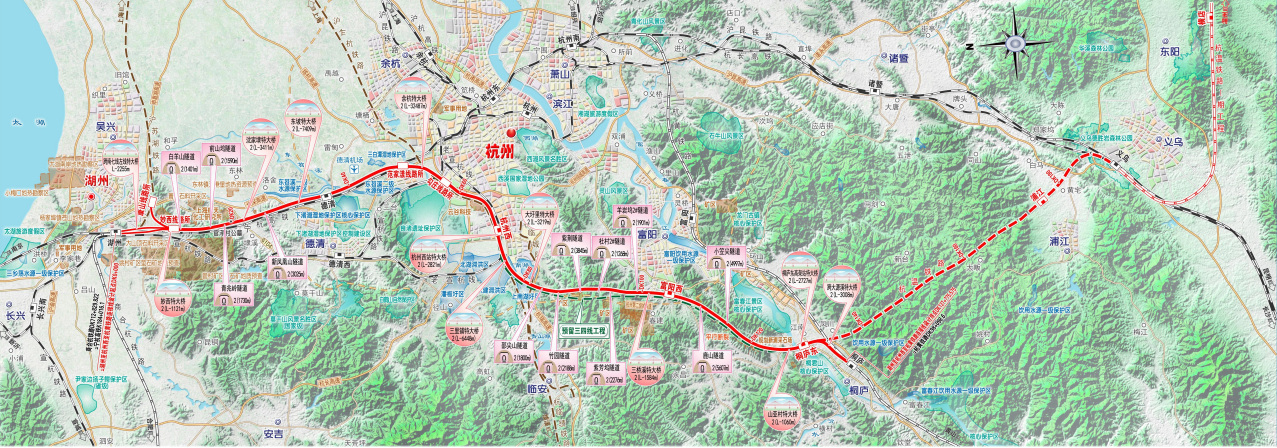

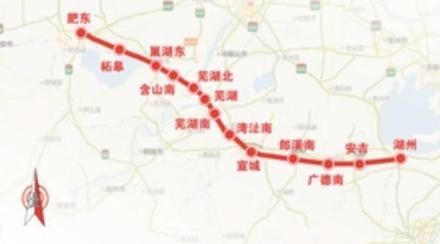

合杭高速铁路肥湖段线路走向示意图
2020年6月28日,G9394次首发列车停靠在合肥南站。
技术难题
为绕避广德市境内的安徽扬子鳄国家级自然保护区,合杭高速铁路采用向北绕避的方案,线路展长820米。绕避方案为中国国内首次为高速铁路“加罩”下穿特高压输电线路走廊。项目克服了特高压电路导致的重重困难,在高速铁路线上方建起了460米长的钢筋混凝土‘防电罩’ 。
重点工程
芜湖长江三桥
芜湖长江三桥是集客运专线、市域轨道交通、城市主干道路于一体的公铁合建桥梁,上层为双向八车道城市道路、下层为两线客运专线和两线按城际铁路(预留)标准建设的市域轨道线。芜湖长江三桥为主跨588米的高低矮塔双索面非对称五跨连续箱桁组合梁斜拉桥,2号主塔高155米、3号主塔高130.5米。相比于其他斜拉桥,大桥主塔桥面以上塔高仅为正常塔高的一半,是世界首座高低矮塔公铁两用斜拉桥 。
2019年4月26日,芜湖长江三桥合龙 。2019年12月15日,芜湖长江三桥公路接线工程江北接线桥贯通,标志着芜湖长江三桥公路主线桥全面贯通 。

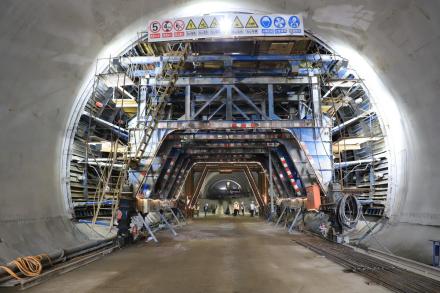

太湖山隧道
太湖山隧道是合杭高速铁路肥湖段最长隧道,位于安徽省马鞍山市含山县境内,全长3618米。太湖山隧道地质条件复杂,穿越多条断层、岩溶富水区及围岩破碎带,施工技术难度大,是商合杭高速铁路全线最长、地质条件最复杂、开挖工法最多的一条隧道,为单洞双线隧道,属于商合杭高速铁路全线重点控制性工程。同时,太湖山隧道穿过太湖山国家级森林公园,环保要求高。
2019年3月20日,太湖山隧道贯通 。

贯通后的太湖山隧道口大圩里特大桥
大圩里特大桥全长3670.98米,上跨南苕溪,是合杭高速铁路湖杭段全线的重点工程。南苕溪位于青山湖水库下游,施工需要同时面临攻克技术难题和兼顾水源保护的问题 。
2021年5月,大圩里特大桥跨南苕溪连续梁合龙 。
新凤凰山隧道
新凤凰山隧道位于湖州市吴兴区与德清县境内,全长3004米,该隧址区主要为剥蚀丘陵区地貌,相对高差为20至140米,地形起伏较大,洞身多次穿越浅埋、断层、围岩破碎带,地质条件复杂,极易发生坍塌、突泥突水灾害。全隧同时平行邻近宁杭高铁,线路间距仅73米,施工难度大,安全风险高 。
2021年5月23日,新凤凰山隧道贯通 。
竹园隧道
竹园隧道实现贯通
2021年5月25日,竹园隧道实现贯通 。
富春江特大桥
富春江特大桥全长535.4米,是建设时中国国内首座单跨300米、时速350千米、4线、无砟轨道、高低塔斜拉桥的大桥,是合杭高速铁路湖杭段的重点控制性工程之一 。
2021年8月31日,富春江特大桥合龙 。
余杭特大桥
余杭特大桥全长32.3千米。其中,上跨宁杭高铁、长深高速公路转体连续梁单个转体跨度达150米,载重约14000吨,是合杭高速铁路湖杭段全线跨度最大、载重最大的转体连续梁 。
2021年9月17日,余杭特大桥上跨宁杭高速铁路、长深高速公路转体连续梁作业完成 。10月25日,余杭特大桥贯通 。
科研成果

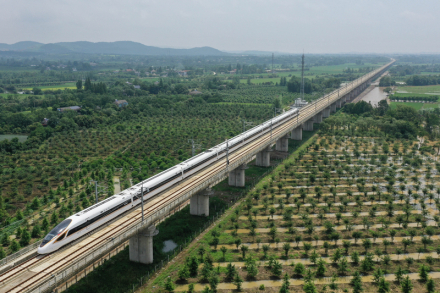

列车行驶在合杭高速铁路肥湖段上
裕溪河特大桥桥面轨道运营监测采用“铁路轨道服役状态监测与评估”创新成果,是中国国内首个在特大跨度无砟轨道桥上安装精度最高的“千里眼”,首次实现对轨道敏感区域的非接触式测量 。
线路走向

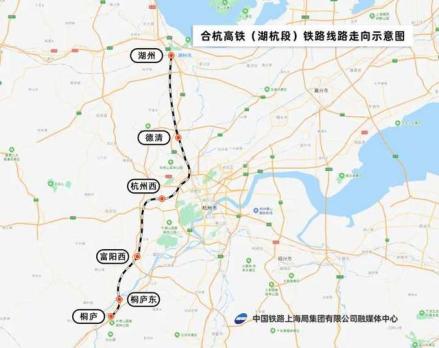

合杭高速铁路湖杭段自既有湖州站引出,并行于宁杭高速铁路东侧南行,至既有德清站东侧并站;出站后,线路继续沿宁杭高速铁路东侧南行上跨东苕溪,随后线路折向西南,跨越宁杭高速铁路、长深高速公路、杭长高速公路后折向西行,于既有仓前站北侧设杭州西站;出站后,线路折向南行相继上跨宣杭铁路、杭瑞高速公路后进入富阳境内,于在建杭州第二绕城高速公路东侧南行,至富春街道西邮村西侧设富阳西站;线路继续南行穿元宝山后折向东南,于窄溪大桥上游上跨富春江,于窄溪社区西侧设桐庐东站。桐庐联络线出桐庐东站后折向西南,并行杭昌高速铁路引入桐庐站 。
湖州至杭州西至杭黄铁路连接线初步设计线路平纵断面示意图
合杭高速铁路合湖段通车后,中国中东部地区快速铁路客运网络进一步完善,将有效缓解京沪高速铁路客流压力,更加便利沿线群众出行,对促进中部地区崛起、推动长三角区域一体化发展等都具有重要意义。(中国国家铁路集团有限公司 评)
合杭高铁湖杭段作为打造“轨道上的长三角”的重要节点工程、杭州亚运会重要交通保障项目,项目建成通车后,将进一步完善浙江省1小时交通圈。
