天津轨道交通10号线 编辑
天津轨道交通10号线 (Tianjin Rail Transit Line 10),是中国天津市境内第九条开通运营的地铁线路。于2016年1月开工,2022年11月18日开通运营一期工程(于台站至屿东城站段) 。标识色为苹果绿。
天津轨道交通10号线为城区西南至东北方向的轨道交通填充线,南起西青区于台站,最终进入北部新区。一期工程由于台站至屿东城站,从卫国道途经沙柳路、海河柳林、珠江道、丽江道、梅江至梨园头车辆段 。
天津轨道交通10号线全长43.2公里,采用6节编组B型列车,最高时速为80千米/小时。线路全长43.2公里,线路一期工程为21.22公里 ,共设21座车站,均为地下站,设梨园头车辆段1座车辆基地 。
中文名:天津轨道交通10号线
外文名:Tianjin Rail Transit Line 10
开通日期:2022年11月18日(一期)
轨道类型:地铁
所属地区:天津市
起止站点:于台站~屿东城站(一期)
线路长度:43.2 km(全线)
车站数量:21座(一期)、34座(全线)
报站语言:普通话+英语
车票价格:2 元(起步价)
运营机构:天津轨道交通集团有限公司
一期工程长度:21.22km(于台站~屿东城站)
代表色:苹果绿
列车编组:6节编组B型列车
车辆基地:梨园头车辆段
2015年9月14日,中华人民共和国国家发展和改革委员会批复《天津市城市轨道交通建设规划(2015-2020年)》,天津轨道交通10号线一期工程(梨园头站至南淀站)在列 。
2016年1月27日,天津市发展和改革委员会批复《天津地铁10号线一期工程可行性研究报告》 。2月15日,天津市环境保护局批复《天津市地铁10号线一期工程环境影响报告书》,天津轨道交通10号线一期工程首通段(于台站至屿东城站)环评获批 。7月28日,屿东城站开工建设 。
2018年7月,天津轨道交通10号线进入全面建设阶段 。12月7日,天津市发展和改革委员会批复天津轨道交通10号线一期工程首通段初步设计 。
2019年7月,天津轨道交通10号线首台盾构机始发 。
2020年7月1日,天津轨道交通10号线一期工程开始铺轨 。10月19日,10号线一期工程后通段(屿东城站至南淀站)进行第一次环境影响评价第一次信息公示 。
2021年12月,天津轨道交通10号线一期工程全面进入设备安装及装饰装修阶段 。12月10日,梨园头车辆段实现全部主体结构封顶 。12月31日,10号线一期工程全部车站主体、隧道完工 。
2022年2月初,10号线首列车完成全部功能调试工作 。3月2日,天津轨道交通10号线一期首辆列车顺利到达并入驻梨园头车辆段 。3月20月,10号线一期实现“短轨通” 。3月28日,天津轨道交通10号线一期工程顺利实现全线“长轨通” 。5月10日,10号线一期工程全线“电通” 。5月中旬,10号线一期全线完成热滑实验,实现“车通” 。6月15日,天津轨道交通10号线一期工程正式通车试运行 。9月26日,天津轨道交通10号线梨园头车辆段通过单位工程验收,转入运营筹备阶段 。11月4日,天津市发改委发布通知公布了天津轨道交通10号线的票价,按现行天津市地铁区间分段计价票制执行 。11月10日至14日,天津轨道交通集团推出“我家地铁奔幸福”试乘活动 。11月18日,天津轨道交通10号线一期工程开通运营 。
车站列表
序号 | 车站名称 | 换乘线路 | 建设方式 | 所在行政区 |
---|---|---|---|---|
1 | 于台站 | —— | 地下岛式 | 西青区 |
2 | 瑶环路站 | |||
3 | 昌凌路站 | 天津轨道交通5号线 | ||
4 | 丽江道站 | 天津轨道交通7号线(在建) | 河西区 | |
5 | 江湾二支路站 | —— | ||
6 | 友谊南路站 | 天津轨道交通6号线左江道站(站外换乘) | ||
7 | 南珠桥站 | 天津轨道交通8号线(在建) | ||
8 | 春海路站 | —— | ||
9 | 玛钢厂站 | |||
10 | 微山路站 | |||
11 | 财经大学站 | 天津轨道交通1号线 | 地下重叠侧式 | |
12 | 柳林路站 | —— | 地下岛式 | |
13 | 环宇道站 | 天津轨道交通11号线 | 东丽区 | |
14 | 龙涵道站 | 天津轨道交通9号线一号桥站(站外换乘) | 河东区 | |
15 | 金贸产业园站 | —— | ||
16 | 方山道站 | 东丽区 | ||
17 | 沙柳南路站 | 天津轨道交通4号线 | 地下侧式 | |
18 | 万山道站 | —— | 地下岛式 | |
19 | 香山道站 | 河东区 | ||
20 | 崂山道站 | |||
21 | 屿东城站 | 天津轨道交通2号线 |
车站位置
序号 | 车站名称 | 车站位置 |
---|---|---|
1 | 于台站 | 于台村附近,外环西路西侧 |
2 | 瑶环路站 | 瑶环路与雅乐道交口 |
3 | 昌凌路站 | 昌凌路与雅乐道交口 |
4 | 丽江道站 | 津港运河东侧丽江道与卫津南路交口 |
5 | 江湾二支路站 | 江湾二支路与丽江道交口,富力津门湖北侧 |
6 | 友谊南路站 | 友谊南路与珠江道交口 |
7 | 南珠桥站 | 珠江道与解放南路交口 |
8 | 春海路站 | 珠江道沿线天津珠江五金城附近 |
9 | 玛钢厂站 | 洞庭路与珠江道交口东侧 |
10 | 微山路站 | 微山路与珠江道交口 |
11 | 财经大学站 | 珠江道沿线天津财经大学附近 |
12 | 柳林路站 | 柳林路与国盛道交口北侧 |
13 | 环宇道站 | 海河东岸海河柳林核心区,吴咀村东侧 |
14 | 龙涵道站 | 津塘路与沙柳南路交口南侧 |
15 | 金贸产业园站 | 沙柳南路西侧,北临国铁线路 |
16 | 方山道站 | 沙柳南路与规划惠山道交口西侧 |
17 | 沙柳南路站 | 沙柳南路与津滨大道交口南侧 |
18 | 万山道站 | 沙柳南路与万山道交口南侧 |
19 | 香山道站 | 沙柳北路与成林道交口 |
20 | 崂山道站 | 沙柳北路与崂山道交口南侧 |
21 | 屿东城站 | 贺兰路与卫国道交口北侧 |
22 | 鲁山道站 | 未具体确定 |
23 | 南淀公园站 | 未具体确定 |
线路走向
天津轨道交通10号线一期工程首通段全长21.22千米,共设车站21座,均为地下站。南起西青区于台站(原梨园头站),北至河东区屿东城站,途经丽江道、珠江道、沙柳南路、沙柳北路、沙柳路,穿越西青区、河西区、东丽区、河东区四大行政区 。新建梨园头车辆段1座,新建解放南路主变电所1座,改造沙柳路主变电所1座。控制中心位于地铁3号线华苑车辆段内,备用控制中心设在本线梨园头车辆段内。

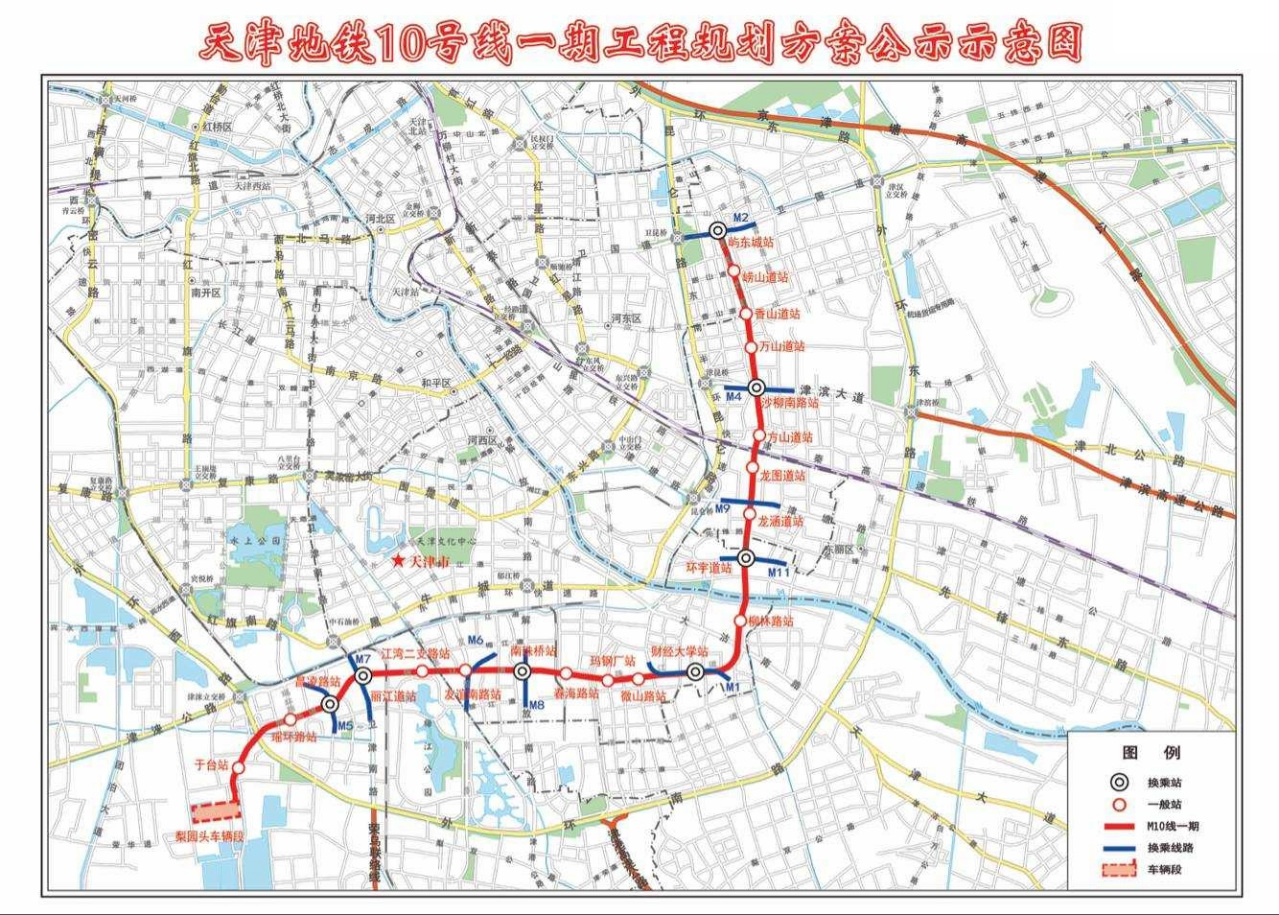

天津轨道交通10号线一期工程线路走向示意图
天津轨道交通10号线一期工程开通初期运营后,运营时间为6:00至23:50,屿东城站首班车发车时间为6:06,于台站首班车发车时间为6:00,屿东城站末班车发车时间为23:12,于台站末班车发车时间为22:30。工作日最小行车间隔为5分钟,周末及节假日最小行车间隔为7分钟 。

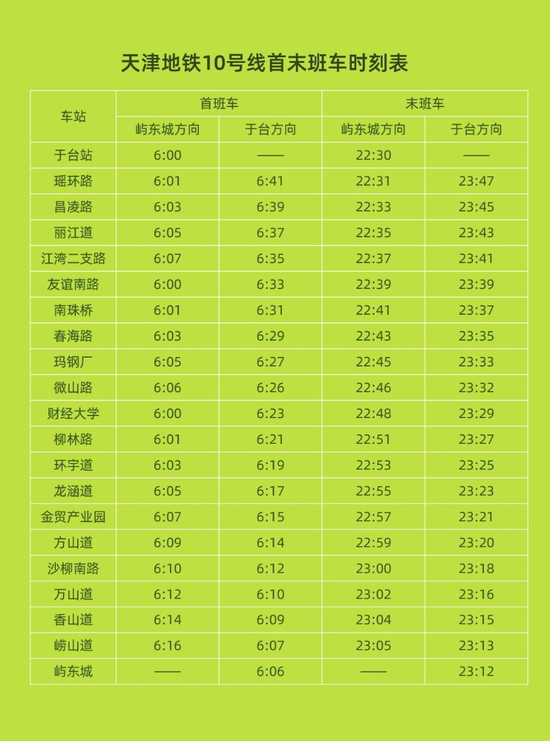

天津轨道交通10号线首末班车时刻表
车辆设施
10号线列车由中车四方公司制造 ,采用6节编组B型列车,设计最高速度是80千米/小时 。
天津轨道交通10号线列车到达梨园头车辆段
运行系统
天津轨道交通10号线设梨园头车辆段。

梨园头车辆段:位于西青区中兴路南侧,作为列车停放、检修、保养和维护的后勤基地,总占地面积35.35万平方米,其中上盖梁板面积20.8万平方米,由运用库、联合检修库、物资总库、工程车库、内燃调机库、轮对检测棚等8个盖内外单体建筑组成 。
天津轨道交通10号线梨园头车辆段
下穿运营铁路
金贸产业园站至方山道站区间盾构下穿津山铁路、侧穿津秦高速铁路与京津城际铁路桩基及规划沙柳南路框构,与高速铁路桥桩最小水平净距仅2.90米,是天津轨道交通10号线全线盾构工程关键节点之一 。
下穿海河
柳林路站至环宇道站区间隧道单线长1093米,是建设时天津轨道交通穿越海河河面距离最宽的区间,穿越河面宽度达176.34米。同时隧道顶层覆土距海河河床底部最近仅9.4米,地质条件复杂、安全风险高,盾构机推进最大纵坡值达28‰,进出口坡度大、施工难度大,是天津轨道交通10号线一级风险源控制工程 。
2020年12月18日,柳林路站至环宇道站区间隧道实现双线贯通 。
车站最具特色的是内部的装饰装修方面。与此前开通的4号线南段的特色车站相比,友谊南路站走的是“裸装”风格,墙面采用清水混凝土,吊顶也是各种管道和线路裸露在外,与地铁10号线整体的工业风格相得益彰 。
江湾二支路《梅江春月》
江湾二支路《梅江春月》
江湾二支路《梅江春月》
玛钢厂站《以人为本》
玛钢厂站《以人为本》
财经大学站《途中四季》
财经大学站《途中四季》
屿东城站《津桥律动》
屿东城站《津桥律动》
10号线与4号线换乘站——沙柳南路站《津沽风韵》
沙柳南路站《津沽风韵》
2020年4月,天津轨道交通集团官网发布《天津市城市轨道交通建设规划调整》公示,拟对天津轨道交通10号线进行适当延伸。延伸梨园头车辆段工程线路起自于台站,延伸至梨园头车辆段,全长约1.3千米 。
2020年11月23日,天津市规划和自然资源局发布天津地铁10号线一期屿东城站(不含)至南淀站工程线路方案公示。根据该公示,天津轨道交通10号线一期屿东城站(不含)至南淀站工程途经东丽区,河东区。线路全长3.3公里,设鲁山道站、南淀站两座地下车站(站名为暂定名) 。
序号 | 车站名称 | 换乘线路 | 建设方式 | 所在行政区 |
---|---|---|---|---|
22 | 鲁山道站 | —— | 待定 | 河东区 |
23 | 南淀公园站 | 天津轨道交通Z2线(在建) | 东丽区 |
作为城市的“东南半环线”,天津地铁10号线一期串联起丽江道、珠江道、海河柳林、津滨大道、太阳城等重要客流集散点,可与天津地铁1、2、4、5、7、8、11号线等线路实现换乘,对缓解城市交通拥堵、促进沿线区域经济发展起到至关重要的作用。(天津广播 评)
1、本站所有文本、信息、视频文件等,仅代表本站观点或作者本人观点,请网友谨慎参考使用。
2、本站信息均为作者提供和网友推荐收集整理而来,仅供学习和研究使用。
3、对任何由于使用本站内容而引起的诉讼、纠纷,本站不承担任何责任。
4、如有侵犯你版权的,请来信(邮箱:baike52199@gmail.com)指出,核实后,本站将立即删除。
下一篇 天津轨道交通11号线
上一篇 天津轨道交通9号线
