南昌地铁2号线 编辑

中国江西省南昌市境内轨道交通线路

南昌地铁2号线南昌地铁2号线

南昌地铁2号线(Nanchang Metro Line 2)是中国江西省南昌市第二条建成运营的地铁线路;首通段(南路站至地铁大厦站)于2017年8月18日通车运营,后通段(地铁大厦站至辛家庵站)于2019年6月30日通车运营;线路标志色为黄色。

截至2019年6月,南昌地铁2号线起于南路站,途经红谷滩区、东湖区中西部、西湖区东北部和青山湖区中西部,止于辛家庵站;以赣江为界,线路在西岸大体呈南北走向,在东岸呈东西走向。

截至2019年6月,南昌地铁2号线全长31.51千米,共有28座车站(含换乘车站),全部为地下站; 营运车辆为6节编组B型地铁列车。 2017年,南昌地铁2号线首通段全年累计运送旅客839.71万人次。

2024年4月1日,南昌地铁2号线东延正式铺轨,4月16日,2号线东延线“洞通”。 截至8月27日,2号线东延线所有的车站主体工程已经全部封顶,所有的隧道已经全部贯通。

基本信息

编辑

中文名:南昌地铁2号线

外文名:Nanchang Metro Line 2

开通日期:2017年8月18日

轨道类型:地铁系统

运营时间:6:00-22:30

起止站点:南路站、辛家庵站

线路长度:约 31.51 km

车站数量:28座

运营机构:南昌轨道交通集团有限公司

标志色彩:黄色

车辆编组:6节编组B型列车

最高时速:80 km/h

历史沿革

编辑

2013年10月25日,南昌地铁2号线开工建设。

2014年12月11日,南昌地铁2号线全线施工。

2016年10月2日,南昌地铁2号线首通段(南路站至地铁大厦站)洞通。

2017年8月18日,南昌地铁2号线首通段通车试运营。

2018年12月20日,南昌地铁2号线后通段(地铁大厦站至辛家庵站)洞通。

2019年6月30日,南昌地铁2号线后通段通车试运营。

南昌地铁2号线东延工程项目公告南昌地铁2号线东延工程项目公告

2022年7月,南昌地铁2号线东延工程详细规划出炉。南昌地铁2号线东延工程项目用地性质为轨道交通用地。分别为:楞上站、城南大道北站、李巷站、沈桥站、殷王站、罗家集站、下站、胡坊站。 9月,由中铁二局承建的南昌地铁2号线东延工程南昌东站主体结构顺利封顶。

2023年3月22日,南昌地铁2号线东延工程沈桥站-殷王站区间左线顺利始发,东延工程进入区间掘进阶段。 3月31日,南昌地铁2号线东延工程沈桥站主体结构封顶,是2号线东延工程首个封顶的车站。 5月,南昌地铁2号线东延工程03标项目沈桥站~殷王站区间左线预计月底前实现贯通。 5月,南昌地铁2号线东延工程南昌东站基坑土方开挖顺利结束,正式进入主体结构施工阶段。 5月26日,南昌地铁2号线东延工程沈桥站~殷王站左线区间顺利贯通,这也是2号线东延工程首个贯通的区间。至此2号线东延工程3座车站主体结构已封顶,5座车站进行主体结构施工,1座车站进行围护结构施工;1个单线盾构区间已贯通,3个单线盾构区间正在掘进。 6月,南昌地铁2号线东延工程李巷站主体结构顺利封顶(较原计划提前16天),这标志着李巷站即将进入盾构始发施工阶段。 6月28日,南昌地铁2号线东延03标沈桥站—殷王站右线区间顺利贯通。 7月,南昌地铁2号线东延线罗家集站主体结构顺利封顶。 8月20日,南昌地铁2号线东延工程南昌东站车站主体结构顺利封顶。 10月10日,南昌地铁2号线东延罗家集站-枫下站区间右线盾构机顺利始发。 11月,随着城南大道北站主体结构最后一块顶板浇筑完成,南昌地铁2号线东延02标承建的3座车站主体结构全部封顶完成,标志着该项目全面进入盾构施工阶段 ;同月,南昌地铁2号线东延线土建2标李巷站-沈桥站区间左线盾构机“筑梦号”接收,左线盾构顺利贯通。南昌地铁2号线东延线已有7座车站封顶,5个单线区间贯通;2座车站正在施工,8个单线区间正在掘进。 12月10日,南昌轨道交通2号线东延工程胡坊站顺利封顶,截至2023年12月10日2号线东延工程车站全部完成封顶。 12月13日,南昌地铁2号线辛家庵站~楞上站区间左线盾构机“启航号”顺利接收。12月14日,楞上站~城南大道北站区间左线盾构机顺利接收。 12月22日,南昌地铁2号线枫下站-胡坊站区间右线盾构机顺利接收,为该线第9条贯通的单线区间。

2024年1月24日,南昌地铁2号线东延罗家集站至枫下站区间右线顺利贯通。 2月,南昌地铁2号线东延线殷王站-罗家集站区间右线贯通。 3月,南昌地铁2号线东延线02标城南大道北站~李巷站区间右线盾构机顺利接收。 3月 25日,南昌地铁2号线东延罗家集站至枫下站区间左线顺利贯通,标志着罗枫区间实现双线贯通。 4月1日上午,随着施工人员将首节25米的轨排顺利铺设在会南区间左线道床上,标志着南昌地铁2号线东延工程正式进入铺轨阶段。 4月16日,南昌地铁2号线东延线最后一个单线区间实现贯通。 4月28日,南昌地铁2号线东延枫下停车场迎来主体结构全面封顶。 5月27日,南昌地铁2号线项目罗枫区间1#、2#联络通道开挖施工条件验收顺利通过。

南昌地铁2号线地下站台南昌地铁2号线地下站台

2024年6月,南昌地铁2号线东延工程线路运营期车站名称公示 。6月28日,南昌地铁1、2号线延长线首列车顺利到达南昌地铁2号线生米南车辆综合维修基地并完成接车工作 。7月26日,南昌地铁2号线东延线信号系统首件工程顺利通过评估验收,南昌地铁2号线东延信号工程正式迈入施工阶段 。7月26日,南昌地铁2号线罗枫区间双线隧道顺利通过分部工程验收并移交铺轨单位,标志着项目盾构施工任务全部结束 。8月1日,经过近8个月的艰苦奋战,2号线东延线联络通道完工 。截至8月27日,2号线东延线所有的车站主体工程已经全部封顶,所有的隧道已经全部贯通 。9月,南昌地铁2号线东延线首列车在生米南基地车辆段顺利完成接车,标志着机电安装工程基本完成。 9月27日,随着昌北机场站最后一组25米轨排精准铺设到位,南昌地铁2号线东延工程实现全线轨通。

线路站点

编辑

车站列表

截至2019年6月30日,南昌地铁2号线共有28座车站投入运营,均为地下站。

编号

车站名称

所在行政区

换乘线路

站台结构

2 01

南路站

红谷滩区

--

地下一层侧式

2 02

大岗站

--

2 03

生米站

--

2 04

九龙湖南站

--

2 05

市民中心站

--

地下二层侧式

2 06

鹰潭街站

--

地下一层侧式

2 07

国博站

--

2 08

西站南广场站

南昌地铁4号线

地下二层岛式

2 09

南昌西站

国家铁路(南昌西站)

2 10

龙岗站

--

2 11

国体中心站

南昌地铁5号线(规划中)

2 12

卧龙山站

--

2 13

岭北站

--

2 14

前湖大道站

--

2 15

学府大道东站

--

2 16

翠苑路站

--

2 17

地铁大厦站

南昌地铁1号线

地下三层岛式

2 18

雅苑路站

--

地下二层岛式

2 19

红谷中大道站

--

地下三层岛式

2 20

阳明公园站

东湖区

--

地下二层岛式

2 21

青山路口站

南昌地铁3号线

2 22

福州路站

--

2 23

八一广场站

南昌地铁1号线

2 24

永叔路站

西湖区

--

2 25

丁公路南站

南昌地铁4号线

2 26

南昌火车站

国家铁路(南昌站)

2 27

顺外站

青山湖区

--

2 28

辛家庵站

南昌地铁5号线(规划中)

2 29

楞上站

青云谱区

--

未知规划

2 30

北罗站

--

2 31

李巷站

--

2 32

沈桥站

--

2 33

观田站

--

2 34

罗家集站

--

2 35

枫下站

--

2 36

国展中心站

青山湖区

南昌地铁7号线(规划中)

2 37

南昌东站

国家铁路(南昌东站)

南昌地铁7号线(规划中)

说明

斜体线路为建设中或规划中的换乘线路 (参考资料来于南昌地铁官网 )

线路走向

南昌地铁2号线起于南昌市红谷滩区九龙湖新区,沿赣江西岸由南向北依次经过九龙湖湿地公园、南昌西站、生米大桥西端、红角洲片区和红谷滩中心区; 经春晖路折向东,过红谷中大道后下穿赣江,至东岸滕王阁景区北面进入昌东老城核心区;沿阳明路下方东行至青山南路交叉口折向南,再沿八一大道南行;经过八一广场、直至洛阳路后折向东,沿洛阳路东行经南昌站,再向东偏南穿过顺外路后,止于青山湖区上海路附近。

南昌地铁2号线东延起点为辛家庵站,止于南昌东站,线路全长10.42km,共9座车站,包括楞上站、城南大道北站、李巷站、沈桥站、殷王站、罗家集站、枫下站、胡坊站、南昌东站。

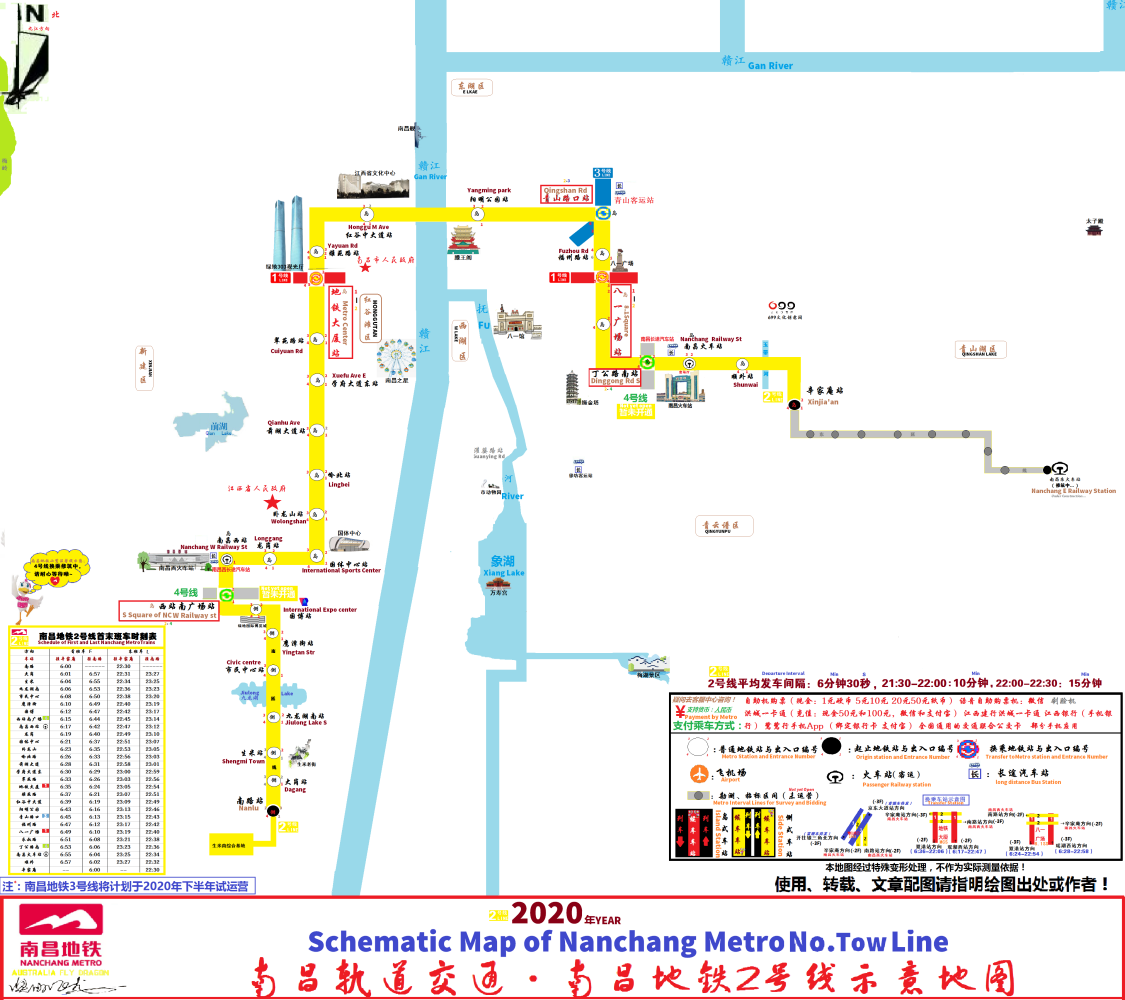

南昌地铁2号线线路走向示意图南昌地铁2号线线路走向示意图

运营情况

编辑

运营时刻

2019年9月1日起,南昌地铁1、2号线将正式启用新版列车运行图,运营时间延长30分钟,统一调整为6:00~22:30,其中6:00~22:00期间,1号线行车间隔维持不变,2号线6:00~21:30行车间隔由8分钟缩短至6分30秒,21:30~22:00行车间隔延长至10分钟,运力提升达28.57%;22:00~22:30期间,1、2号线行车间隔均为15分钟。

2023年4月29日起,为确保2号线通勤乘客以及周末外出游玩乘客的快捷出行,提高线路间换乘效率,通过增加高峰时段、缩短高峰时段行车间隔的方式,2号线工作日早晚高峰行车间隔由6分30秒压缩至5分18秒,缩短时间72秒。

南昌地铁2号线首末班车时刻表

车站编号

车站名称

首班车

末班车

往南路方向

往辛家庵方向

往南路方向

往辛家庵方向

2 01

南路站

—:—

06:00

—:—

22:30

2 02

大岗站

06:57

06:01

23:27

22:31

2 03

生米站

06:55

06:04

23:25

22:34

2 04

九龙湖南站

06:53

06:06

23:23

22:36

2 05

市民中心站

06:50

06:08

23:20

22:38

2 06

鹰潭街站

06:49

06:10

23:19

22:40

2 07

国博站

06:46

06:12

23:16

22:42

2 08

西站南广场站

06:44

06:15

23:14

22:45

2 09

南昌西站

06:42

06:17

23:12

22:47

2 10

龙岗站

06:39

06:19

23:09

22:49

2 11

国体中心站

06:37

06:21

23:07

22:51

2 12

卧龙山站

06:35

06:24

23:05

22:54

2 13

岭北站

06:33

06:26

23:03

22:56

2 14

前湖大道站

06:30

06:28

23:00

22:58

2 15

学府大道东站

06:28

06:30

22:58

23:00

2 16

翠苑路站

06:26

06:33

22::56

23:03

2 17

地铁大厦站

06:23

06:36

22:53

23:06

2 18

雅苑路站

06:21

06:38

22:51

23:08

2 19

红谷中大道站

06:18

06:40

22:48

23:10

2 20

阳明公园站

06:15

06:43

22:45

23:13

2 21

青山路口站

06:13

06:46

22:43

23:16

2 22

福州路站

06:11

06:48

22:41

23:18

2 23

八一广场站

06:09

06:49

22:39

23:19

2 24

永叔路站

06:07

06:51

22:37

23:21

2 25

丁公路南站

06:06

06:53

22:36

23:23

2 26

南昌火车站

06:04

06:55

22:34

23:25

2 27

顺外站

06:02

06:57

22:32

23:27

2 28

辛家庵站

06:00

—:—

22:30

—:—

备注

参考资料

客运流量

2017年,南昌地铁2号线全年累计运送旅客839.71万人次。

2018年,南昌地铁2号线全年累计运送旅客达2500万人次。

设备设施

编辑

车辆设施

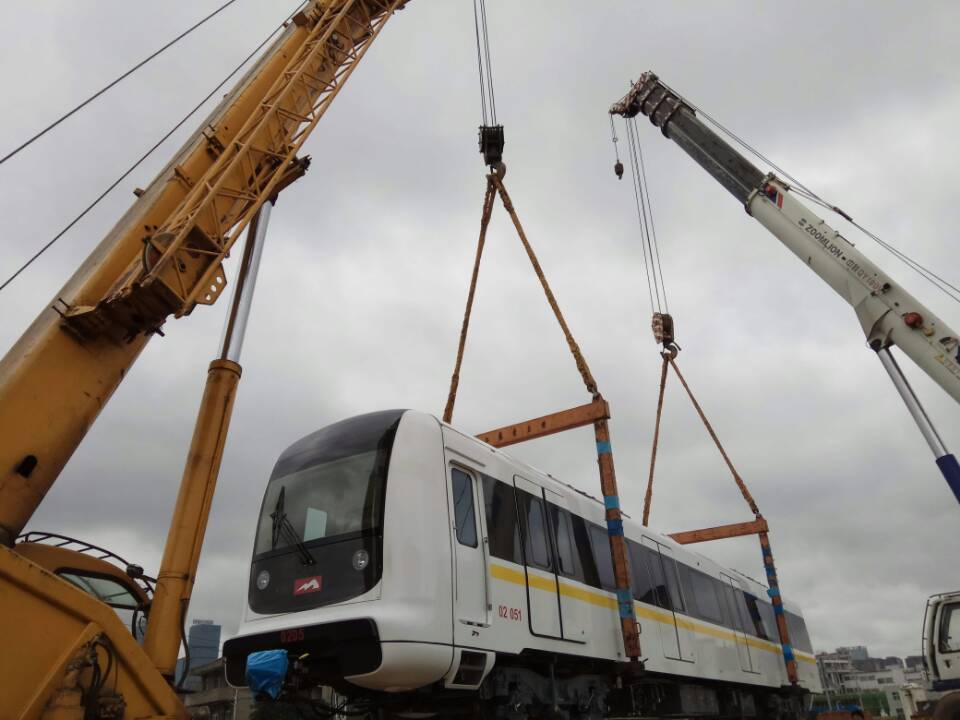

南昌地铁2号线采用构造速度90千米/小时的6编组B2型地铁列车,全长约120米,宽约2.8米、高约3.8米,包括4节动车和2节拖车;每节动力车厢42个座位、拖车36个座位,每列车组最大载客数量2062人。列车两端为流线型设计,驾驶室视野满足UIC651标准;车体采用轻量化设计,均为大截面中空铝合金焊接结构;车厢之间通道采用防滑型渡板,有效净开度1300㎜×1900㎜以上,车辆可顺畅通过110米半径弯道。列车采用CW2100(D)型转向架,箱型全焊接结构,每列车配置8个动车转向架和4个拖车转向架,均为无摇枕结构;转向架减振系统采用一系橡胶弹簧和二系空气弹簧结构,车轮为整体辗钢车轮,在车体和转向架之间采用“Z”型拉杆结构和横向减振器连接,传递整车的牵引力和制动力。 截至2019年6月30日,南昌地铁2号线总共配置34列车辆。

南昌地铁2号线营运列车南昌地铁2号线营运列车

运行系统

南昌地铁2号线列车采用具有防滑防空转功能的牵引系统,每台牵引逆变器驱动四台并联的三相交流鼠笼式异步牵引电机。每辆车设置两台辅助逆变器,全车采用三相三线AC380V扩展供电。列车配有双冗余的MVB车辆网络控制系统,能够根据线路、乘客数量等条件实时自动调整牵引力和制动力大小。列车兼有ATO自动驾驶和人工驾驶模式,配合信号系统可自动将停车精度控制在正负0.25厘米内,并具有故障自动诊断功能。

每列车采用EP2002型空气制动系统,设置2台空气压缩机。每节车都设置2个EP阀,采用电制动和空气制动混合方式;电制动投入优先于空气制动,制动形式采用“架控”方式,根据“列车级”分配制动力。每节车顶部两端各安置1台空调机组,采用全封闭涡旋压缩机。空调机组为两个独立变频压缩机系统设计,根据车内温度调节压缩机运转速率,避免机器频繁启停,减少启动时消耗的电能,比1号线列车的空调效率更高、耗能和噪音更低。

列车内部报站系统均采用LCD显示屏,报站信息便捷显示;每节车厢每侧设置四套净开1300㎜×1860㎜的双开式电动塞拉门,具有自动检测规格最小为30㎜×60㎜障碍物的功能;每个车门设置有紧急解锁装置;车厢内防火采用BS6853标准。列车内部照明采用LED光带,相对1号线列车,其照明度更高,耗能更低。

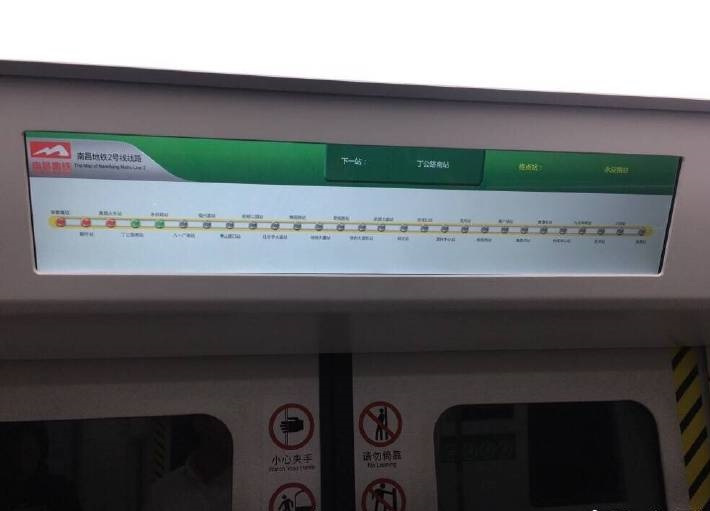

车载屏幕2车载屏幕2

截至2019年6月30日,南昌地铁2号线设生米南车辆综合基地。 生米南车辆综合基地占地总面积约58.57公顷,主要承担南昌地铁2号线配属车辆的停放、检修工作以及事故列车的救援等工作,还有线网中地铁1、3号线车辆大架修任务,预留地铁4、5号线车辆大架修条件和用地。 红谷滩新区丰和大道与世贸路交汇处,即地铁大厦站附近设有1、2号地铁线路共用的指挥控制中心。

服务设施

南昌地铁2号线车站在扶手起点和终点处均设计有一段不短于0.3米的水平扶手,扶手尽端设置盲文标志牌,以向视残乘客提供其所在位置信息。站内设有自动贩卖机、休息座椅、查询机,站台无障碍卫生间内设有母婴折叠板,卫生间内设有放包台等。导视系统比1号线的更加特色化、系统化、形象化,站台、站厅、出入口等公共区域均设有清晰的客运服务导向标志、公告栏、客服中心等服务设施。全线车站导向标志设计统一,结合乘客识读习惯,出入口指示标识由英文字母换成阿拉伯数字,设置简易语音服务系统;候车显示屏改良升级,中英文双语显示双向列车时刻信息。 截至2019年6月,南昌地铁2号线车站支持手机移动支付、银联闪付和微信等6种购票乘车方式,启用第二代云购票机,语音识别精准。

安全设施方面,南昌地铁2号线车站增加声光报警器,紧急情况下可迅速通知旅客撤离。出入口增加红外线功能,在节能模式下,阴雨天自动打开照明。站台厕所内增加紧急电话,空气净化器和婴儿护理台;车站垂直电梯内增加空调,可单独开启;除换乘站外,站台中部增设一组步行楼梯,满足乘客快速进出站要求。

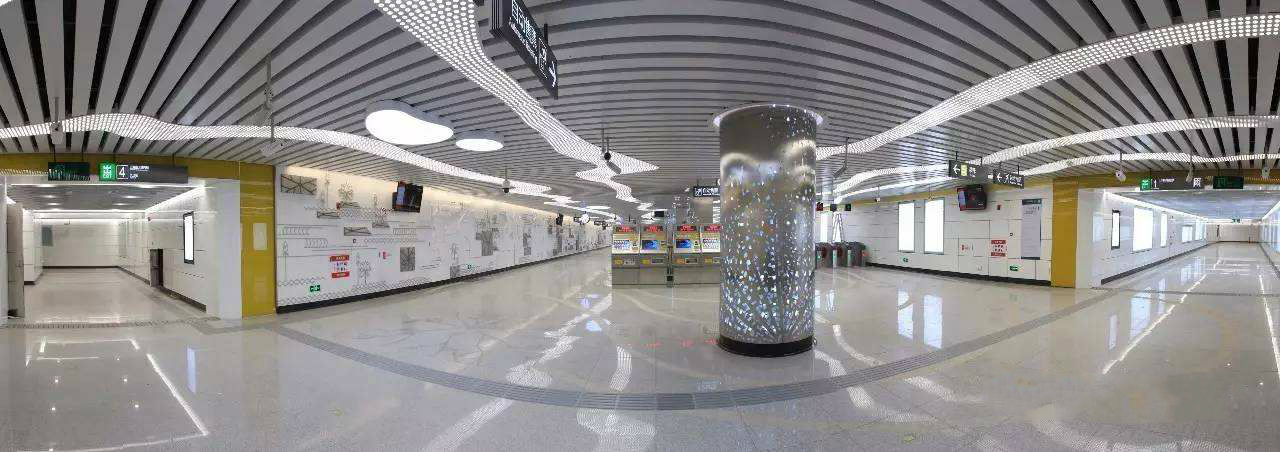

南昌地铁2号线国体中心站南昌地铁2号线国体中心站

主要工程

编辑

南昌地铁2号线首通段红谷中大道站至阳明公园站左线全长2335.8米,最小平面曲线半径600米,共设置3座联络通道,隧道采用泥水平衡盾构机施工。除地形难题外,盾构期间还需面对穿过赣江大堤,通过中间风井,切削八一大桥引桥桩基,完成盾构钢套筒接收及平移吊出等技术难题。学府大道东站至翠苑路站区间全长1465.3米,采用土压盾构施工,从学府大道东站始发,沿丰和大道向北推进,在翠苑路站接收。施工方对丰和立交主桥及辅桥等重要桥梁进行注浆隔离加固,防止盾构施工对桥梁产生扰动;针对富水砂卵石地层,为防止喷涌,施工方在现场特别备用了高分子聚合物作为防喷涌的应急物资。针对上软及松动地面情况,在盾构未到达前,提前加固,调整盾构掘进参数,控制地面沉降,最终实现盾构安全出洞。

南昌地铁2号线后通段工程整体地质条件复杂,沿线主要为上软下硬中风化泥岩及全断面砂卵石层底层,临近赣江、富水性强。施工单位克服了沿线下穿赣江、南昌站以及大片区的低矮民房等重大风险源难点。其中,过江隧道克服江河湖泊纵横、地质上软下硬等困难,实现贯通;永和门立交桥首次采用一百多台挖掘机同步拆除,15个小时内全部完成。

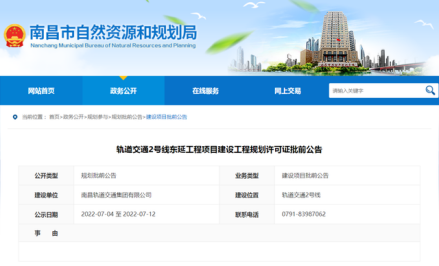

东延工程

南昌地铁2号线东延工程,新建线路10.42公里,设站9座,建设时序为2021年~2025年,项目总投资103亿元,十四五投资103亿元,项目起于2号线一期工程终点站辛家庵站(不含),总体沿东南方向经上海路、解放西路、解放东路、规划尤氨路、规划广州路,终于南昌东站,均为地下敷设方式,全线共设9座车站,均为地下站。

文化特色

编辑

南昌地铁2号线车站空间设计装修通过全线一景、重点突出的设计方式,形成简洁明快,朴素大方效果;国体中心站以“廉”文化为主体,雕塑以赣地十大廉吏为主题,地面、墙面、立柱以莲花水纹为元素,按室内雕塑手法进行表现,并对站点入口外立面进行艺术化处理。

2019年6月30日,“廉洁南昌”廉文化主题列车在南昌地铁2号线上开通运营。列车以“入莲境、品莲韵、思莲意 ”为创意点,将“讲纪律、守规矩、同监督”宣传理念贯穿整列车;沿用3D全景彩绘设计,保留原“荷塘印象”专列的荷叶、荷花、鱼等元素,新添加了小船、小桥、山水景色等元素。每节车厢特殊座椅处还融合具有南昌特色的地标建筑全景图,把南昌都市文脉融入到清廉文化中,使画面形象生动,整体风格具有层次感。主题专列通过配备语音播报和地铁电视滚动播放廉政微视频,张贴主题标语、廉政对联、廉政漫画和廉文化优秀作品等方式,将“廉洁南昌”建设内容与莲韵幽幽的荷塘生态环境融合。

南昌地铁2号线“廉洁南昌”主题列车南昌地铁2号线“廉洁南昌”主题列车

建设规划

编辑

根据2019年4月南昌城市轨道交通集团公布的《南昌市城市轨道交通第二期建设规划调整(2020-2025)环评公众意见征询》,2号线东延线起自辛家庵站(一期终点站,不含该站),终止于南昌东站,线路全长10.52km,设站9座,均为地下车站,平均站间距为1.16km。

东部延长线规划走向为:辛家庵站→上海南路→解放西路→解放东路→创新大道→广州路→南昌东站,本工程与2号线(一期及南延线)贯通运营。

2022年11月,根据江西省政府投资项目评审中心《关于南昌市轨道交通2号线东延工程可行性研究调整报告的评审意见》(赣评审字〔2022〕356号),经研究,原则同意调整南昌市轨道交通2号线东延工程(项目代码:2020-360000-54-01-053765)可行性研究报告批复。调整主要内容为取消9号线(原7号线)换乘车站南昌东站本期相关建设内容,对2号线及7号线(原5号线)车站规模进行核减。项目估算总投资由原批复的108.19亿元调整为107.03亿元。建设标准及项目建设地点、建设工期、项目法人、资本金总额及资金筹措方案等仍按《江西省发展改革委关于南昌市轨道交通2号线东延工程可行性研究报告的批复》(赣发改交通〔2021〕813号)文件执行。

价值意义

编辑

南昌地铁2号线是南昌市城市轨道交通线网中西南—东北向的重要骨干线,它依次串联了昌西南片区、高铁南昌西站等重点区域和交通枢纽,使高铁、公路、城市轨道共同形成一个紧密联系的有机整体和立体的交通格局,给南昌市民带来全新的出行方式。既是一条快捷的交通线,也是一条城市的风景线。(江西频道 评)

南昌轨道交通2号线东延工程建成通车后,将串联起南昌西站、南昌火车站和南昌东站三大综合交通枢纽,对缓解城区交通出行压力、加强区域间联系、促进城市发展等具有重大意义。
