成都地铁30号线(Chengdu Metro Line 30),为中国四川省成都市正在建设的一条地铁线路。线路整体呈西南—东北走向,列车采用6节编组B型列车,其标志色为粉色。
成都地铁30号线一期工程起于双流机场2航站楼东站,终于龙泉站,途经双流区、成都高新区、锦江区、龙泉驿区。
成都地铁30号线一期工程线路全长27.89km, 采用全地下敷设方式,共设24座地下车站,其中14座为换乘站。 设高碑坝车辆基地1座,主变电所2座。 一期工程于2020年5月18日开工建设,预计于2025年建成通车。
中文名:成都地铁30号线
外文名:Chengdu Metro Line 30
开通日期:2025年(预计)
轨道类型:地铁
所属地区:四川省成都市
起止站点:双流机场2航站楼东站 -龙泉站
线路长度:27.89 km(一期)
车站数量:24座(一期)
报站语言:普通话、英语
运营机构:成都地铁运营有限公司
标志色:粉色
最高速度:80千米/小时
车辆编组:6节编组B型列车
开工时间:2020年5月18日
2019年6月17日,中华人民共和国国家发展和改革委员会批复《成都市城市轨道交通第四期建设规划(2019-2024年)》,成都地铁30号线一期工程正式获批。
2020年3月19日,成都地铁30号线一期工程进行第二次环评公示。 4月29日,成都地铁30号线一期工程进行报批前环评公示。 5月18日,成都地铁30号线一期工程开工建设。 6月12日,四川省生态环境厅批复《成都轨道交通30号线一期工程环境影响报告书》。
2022年3月,成都地铁30号线一期同一日实现首座车站谢家渡站封顶,棬子树站~锦逸站盾构区间左线、大同站~石羊站盾构区间左线2台盾构机同时始发,金石路站~棬子树站区间盾构机下井,标志着该线全面进入“快速推进阶段”。 4月,成都地铁30号线一期高碑坝车辆段综合楼B区提前完成封顶目标。 5月23日,随着近期成都地铁30号线一期星月站主体结构封顶,至此成都地铁第四期规划线路和轨道交通资阳线累计完成投资额超610亿元,45座车站已封顶,63座车站进入主体结构施工阶段,101台盾构机已下井。 6月,成都地铁30号线一期工程寺圣站主体结构顺利封顶双流机场2航站楼站—寺圣站区间左线盾构顺利始发该站为全线第6个封顶的车站该盾构为全线第14台始发的盾构。 同月,成都地铁30号线一期工程盾构累计下井17台,始发16台,有6座车站已封顶,13座车站进入主体结构施工阶段。 7月14日,成都地铁30号线一期工程航天立交站顺利通过分阶段实体质量验收。 9月,线路正在进行车站土建及区间盾构施工,7座车站封顶,13座车站正进行主体结构施工。 10月16日,成都地铁30号线一期工程石羊站主体结构顺利封顶,一期工程谢家渡站-珠江路站区间右线盾构破土而出,区间顺利贯通。 10月25日,成都地铁30号线一期工程全线最长的盾构区间——大同站~石羊站区间左线顺利洞通。
截至2023年1月13日,成都地铁30号线一期工程累计14座车站封顶,盾构完成掘进总量的57%,已陆续进入站后工程施工阶段。 3月,成都地铁30号线一期工程锦逸站——娇子立交站区间右线盾构机刀盘冲破最后一道屏障,“新征程6号”盾构机顺利出洞,成功实现了中交成都地铁30号线一期工程三工区锦娇区间双线顺利贯通,这标志着成都地铁30号线全线下穿风险源最多、风险源占比最高的盾构区间实现双线贯通,为全线盾构贯通奠定了坚实的基础。 按计划,2023年成都地铁30号线一期实现洞通、轨通。 4月,成都地铁30号线全线24座车站中18座车站已封顶,8座车站进入机电安装及装修阶段;盾构掘进完成设计总量76%,线路全面进入铺轨阶段。 截止6月,成都地铁30号线一期18座车站已封顶,5座车站正在进行主体结构施工。 8月,成都地铁30号线一期22座车站已封顶,2座车站正在进行主体结构施工,正在开展盾构及车站机电安装施工。 9月11日,成都地铁30号线双流机场2航站楼东站迎来主体结构顺利封顶节点。 9月22日,成都地铁30号线一期工程实现全线洞通。 10月7日,四川省发改委批复成都地铁30号线一期调整建设内容。调整项目段起于玉石站(不含),止于龙泉站,全部位于成都市龙泉驿区。线路出玉石站后沿规划鹤径二路敷设,在玉虹路北侧设玉虹路站,线路下穿绕城高速、货运铁路后在铁路十陵南站站前广场设终点龙泉站。调整线路长4.21公里,均为地下线。设分水站、玉虹路站、龙泉站3座。原分水站(不含)—白鹤林站(含)调整为支线预留,洪家桥停车场调整为预留。调整后的线路全长27.89公里,较原可研批复增加1.28公里,均为地下线。设置车站24座,较原可研批复增加1座车站。配车数增加1列。新增高碑坝车辆段10列位规模。项目调整后的估算总投资212.04亿元。 12月,成都轨道交通30号线一期工程的土建及机电装修施工正稳步推进,预计2025年达到开通条件。 12月,成都轨道交通30号线一期高碑坝车辆基地17座单体结构全部封顶。30号线一期工程全线24座车站已封顶23座;全线区间已洞通,铺轨完成64%,正全面开展车站附属结构施工、机电安装及装修施工。
2024年1月,成都轨道交通30号线一期工程顺利实现全线“短轨通”。 3月27日,30号线一期23座车站封顶,全线洞通,车站机电进场,机电安装及装修完成45.2%。 4月,轨道交通30号线一期已基本进入站后施工阶段。 5月29日,成都地铁30号线一期工程玉虹路站变电所成功受电,标志着30号线一期工程实现环网电通。 截至5月31日,成都地铁30号线一期全线24座车站中23座车站封顶,23座车站正进行机电安装及装修施工,已实现洞通、轨通、环网电通。 6月,成都地铁30号线新园大道站实现全线机电标段首站400V低压开关柜电通。 7月,随着金石路站400V低压开关柜一次性送电成功,成都地铁30号线全线顺利实现“400V电通”。 7月29日获悉,成都轨道交通30号线一期工程龙泉站主体结构顺利封顶。至此,该线路车站全部实现封顶。
成都地铁30号线一期工程共设置车站24座,均为地下站。
车站编号 | 车站名称 | 英文站名 | 换乘线路 | 车站建设形式 |
---|---|---|---|---|
30|01 | 双流机场2航站楼东站 | East of Terminal 2 of Shuangliu International Airport | 成都地铁10号线① 成都地铁19号线 | 地下二层侧式 |
30|02 | 寺圣站 | Sisheng | —— | 地下二层岛式 |
30|03 | 星月站 | Xingyue | —— | 地下三层岛式 |
30|04 | 光明站 | Guangming | —— | 地下二层岛式 |
30|05 | 谢家渡站 | Xiejiadu | —— | 地下二层岛式 |
30|06 | 珠江路站 | Zhujiang Road | 成都地铁8号线 | 地下三层岛式 |
30|07 | 大同站 | Datong | —— | 地下二层岛式 |
30|08 | 石羊东站 | Shiyang East | —— | 地下三层岛式 |
30|09 | 新园大道站 | Xinyuan Avenue | —— | 地下二层岛式 |
30|10 | 市一医院站 | Chengdu First People's Hospital | 成都地铁5号线 | 地下三层岛式 |
30|11 | 益州大道站 | Yizhou Avenue | —— | 地下二层岛式 |
30|12 | 金融城北站 | Financial City North | —— | 地下二层岛式 |
30|13 | 府城桥站 | Fuchengqiao | —— | 地下三层岛式 |
30|14 | 金石路站 | Jinshi Road | 成都地铁6号线 | 地下三层岛式 |
30|15 | 棬子树站 | Juanzishu | —— | 地下二层岛式 |
30|16 | 锦逸站 | Jinyi | —— | 地下三层岛式 |
30|17 | 娇子立交站 | Jiaozi Flyover | 成都地铁13号线(2025) | 地下四层岛式 |
30|18 | 海桐街站 | South Haitong Street | —— | 地下二层岛式 |
30|19 | 航天立交站 | Hangtian Flyover | —— | 地下三层岛式 |
30|20 | 惠王陵站 | Huiwangling | 成都地铁2号线 | 地下三层岛式 |
30|21 | 玉石站 | Yushi | —— | 地下二层岛式 |
30|22 | 分水站 | Fenshui | 成都地铁9号线(规划) | 地下四层岛式 |
30|23 | 玉虹路站 | Yuhong Road | —— | 地下二层岛式 |
30|24 | 龙泉站 | Longquan Railway Station | 成都地铁2号线(待改建) | 地下二层岛式② |
注①:10号线双流机场2航站楼站与19、30号线双流机场2航站楼东站实施出闸换乘措施,可实现30分钟内进站连续计费,持单程票换乘的乘客需从出闸换乘通道进、出站。
注②:2号线为高架侧式站台。
参考资料来源:
车站编号 | 中文站名 | 所属区域 | 车站位置 |
---|---|---|---|
30|01 | 双流机场2航站楼东 | 双流区东升街道 | 双流国际机场T2航站楼东侧停车场下方 |
30|02 | 寺圣 | 双流区西航港街道 | 大件路与物流大道交叉口东侧 |
30|03 | 星月 | 双流区西航港街道 | 大件路与西航港路交叉口东侧 |
30|04 | 光明 | 双流区西航港街道 | 大件路与长城路交叉口 |
30|05 | 谢家渡 | 双流区西航港街道 | 大件路白家段与黄河中路交叉口西边 |
30|06 | 珠江路 | 双流区西航港街道 | 珠江路与大件路交叉口 |
30|07 | 大同 | 双流区西航港街道 | 大件路与黄荆路交叉口 |
30|08 | 石羊东 | 高新区石羊街道 | 石桥路与石桥东街交叉口 |
30|09 | 新园大道 | 高新区石羊街道 | 府城大道与新园大道西段交叉口东侧 |
30|10 | 市一医院 | 高新区石羊街道 | 府城大道与万象南路交叉口东侧 |
30|11 | 益州大道 | 高新区桂溪街道 | 府城大道与益州大道交叉口 |
30|12 | 金融城北 | 高新区桂溪街道 | 天府大道与府城大道交叉口东侧 |
30|13 | 府城桥 | 高新区桂溪街道 | 府城大道东段与科华南路交叉口西侧 |
30|14 | 金石路 | 锦江区柳江街道 | 桦彩路与金石路交叉口西侧 |
30|15 | 棬子树 | 锦江区柳江街道 | 南三环路三段与经天西路交叉口 |
30|16 | 锦逸 | 锦江区柳江街道 | 南三环路二段与锦瑞路交叉口东侧 |
30|17 | 娇子立交 | 锦江区成龙街道 | 南三环路一段与成龙大道交叉口东侧 |
30|18 | 海桐街 | 锦江区成龙街道 | 南三环路一段与海桐街交叉口 |
30|19 | 航天立交 | 锦江区成龙街道 | 东三环路五段与驿都大道交叉口东北角 |
30|20 | 惠王陵 | 龙泉驿区大面街道 | 玉竹路与陵川路交叉口东侧 |
30|21 | 玉石 | 龙泉驿区大面街道 | 洪河中路与洪景南路交叉口 |
30|22 | 分水 | 龙泉驿区大面街道 | 位于分水社区,沿规划道路东西向设置 |
30|23 | 玉虹路 | 龙泉驿区大面街道 | 位于玉虹路与鹤径二路交汇口 |
30|24 | 龙泉站 | 龙泉驿区大面街道 | 位于规划成渝中线高铁十陵南站,桃都大道西侧,与既有成都地铁2号线交汇 |

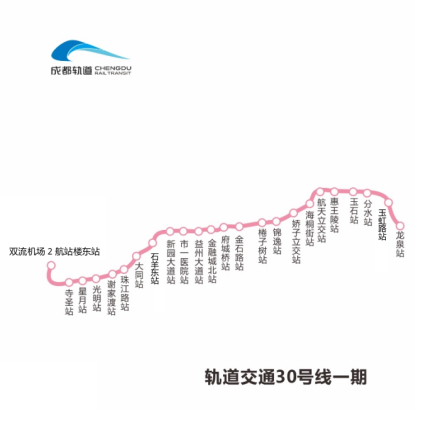

成都地铁30号线一期走向图
成都地铁30号线采用6节编组B型列车,设计时速80km/h。
成都地铁30号线一期工程的建设,对发挥成都市轨道交通线网整体功能作用,加密老城片区南部轨道网络、支持双流机场临空经济区和东部新城建设、强化和满足中心城区与外围区域的交通需求、实现城市交通供需平衡的需要、持续改善城市生态环境质量均具有重要意义。同时串联成渝中线高铁十陵南站(地铁站名暂为龙泉站)对成都东进有着重要的意义。
1、本站所有文本、信息、视频文件等,仅代表本站观点或作者本人观点,请网友谨慎参考使用。
2、本站信息均为作者提供和网友推荐收集整理而来,仅供学习和研究使用。
3、对任何由于使用本站内容而引起的诉讼、纠纷,本站不承担任何责任。
4、如有侵犯你版权的,请来信(邮箱:baike52199@gmail.com)指出,核实后,本站将立即删除。
下一篇 成都有轨电车蓉1号线
上一篇 成都地铁27号线
