杭长高速铁路 编辑
杭长高速铁路(Hangzhou-Changsha High-speed Railway),即沪昆高速铁路杭长段,简称杭长高铁,又名杭长客运专线,是一条连接浙江省杭州市与湖南省长沙市的高速铁路,是中国“八纵八横”高速铁路网主通道之一“沪昆通道”的重要组成部分。
2009年12月22日,杭长高速铁路正式开工; 2014年12月10日,杭长高速铁路杭昌段正式开通运营,标志着杭长高速铁路全线正式通车。
杭长高速铁路由杭州东站至长沙南站,全长927千米,设21个车站,设计的最高速度为350千米/小时。截至2019年11月,杭长高速铁路的最高运营速度为310千米/小时。
中文名:杭长高速铁路
外文名:Hangzhou-Changsha High-speed Railway
开通日期:2014年9月16日
线路长度:927千米(截至2010年10月)
运营速度:310千米/小时(截至2019年11月)
铁路等级:高速铁路
起止站点:杭州东站-长沙南站
车站数量:21个(截至2010年10月)
途经省市:浙、赣、湘
沿途主要城市:杭州、南昌、长沙等
杭长高速铁路湖南段绿豆坡特大桥
2008年7月,原中华人民共和国铁道部重新制定并发布了新的《中长期铁路网规划》,规划将杭长客运专线向西延伸,经贵阳至云南昆明,改称杭长昆客运专线;并将杭长昆客运专线与沪杭甬客运专线的上海至杭州段连接,全线合称沪昆客运专线。10月,中华人民共和国国家发展和改革委员会批复《中长期铁路网规划(2008年调整)》。
2009年5月,《杭长客运专线可行性研究》原中华人民共和国通过铁道部审查。同年6月1日起,杭长高速铁路全线勘测工作展开。 7月20日,中华人民共和国国家发展和改革委员会批复项目建议书(发改基础〔2009〕1902号)。 同月,中铁第四勘察设计院集团有限公司所作的环评报告书出炉。 12月22日,杭州至长沙客运专线建设动员大会在河南郑州举行。
2010年4月18日,杭长高速铁路江西段正式开工建设。
2011年4月1日,金华东站咽喉区改造工程完成。
2013年4月18日,杭长高速铁路站后电气化工程全面开工。 7月15日,杭长高速铁路在江西开始铺轨。 10月23日,杭长高速铁路浙江段开始铺轨。10月24日,杭长高速铁路江西段完成铺轨,湖南段开始铺轨。 11月21日,杭长高速铁路湖南段完成铺轨。
杭长高速铁路联调联试
2016年12月28日,长昆高速铁路贵阳至昆明段(沪昆高速铁路贵阳至昆明段)通车,标志着沪昆高速铁路全线通车,杭长高速铁路成为沪昆高速铁路杭长段。
2020年7月1日,杭州南站开通运营,标志着杭长高速铁路全部车站开通运营。
设计参数
线路数据 | |
设计速度 | 350千米/小时 |
轨道类型 | 无砟轨道、无缝钢轨 |
轨道标准 | 1435毫米(标准轨) |
正线间距 | 5.0米 |
最小曲线半径 | 一般路段9000米-12000米,困难路段7000米 |
最大坡度 | 20‰ |
闭塞类型 | 自动闭塞 |
车辆基地 | 南昌西动车运用所、长沙南动车运用所 |
电力供应 | |
动力方式 | 接触网供电:50Hz、25kV |
沿线车站
杭长高速铁路全线办理客运业务的车站数为21个,其中浙江段8个、江西段11个、湖南段2个:杭州东站—杭州南站—诸暨站—义乌站—金华站—龙游站—衢州站—江山站—玉山南站—上饶站—弋阳站—鹰潭北站—抚州东站—进贤南站—南昌西站—高安站—新余北站—宜春站—萍乡北站—醴陵东站—长沙南站。
序号 | 车站名称 | 里程(千米) | 车站位置 | 隶属单位 |
---|---|---|---|---|
1 | 杭州东站 | 0 | 浙江省杭州市上城区全福桥路2号 | 中国铁路上海局集团有限公司 |
2 | 杭州南站 | 16 | 浙江省杭州市萧山区站前路1号 | |
3 | 诸暨站 | 66 | 诸暨市艮塔西路168号 | |
4 | 义乌站 | 109 | 义乌市北站大道333号 | |
5 | 金华站 | 161 | 金华市婺城区后丰路路300号 | |
6 | 龙游站 | 210 | 衢州市龙游县曹家村(南) | |
7 | 衢州站 | 239 | 衢州市柯城区花园街道城站西路1号(南) | |
8 | 江山站 | 269 | 江山市黄陈岗一号(北) | |
9 | 玉山南站 | 307 | 上饶市玉山县六都乡 | 中国铁路南昌局集团有限公司 |
10 | 上饶站 | 341 | 江西省上饶市信州区沙溪镇松山村 | |
11 | 弋阳站 | 401 | 江西省上饶市弋阳县弋江镇东站南路31号 | |
12 | 鹰潭北站 | 442 | 江西省鹰潭市信江新区江北办事处周塘村北侧 | |
13 | 抚州东站 | 485 | 江西省抚州市东乡区抚州东高铁站 | |
14 | 进贤南站 | 524 | 江西省进贤县民和镇中山南大道进贤南站 | |
15 | 南昌西站 | 582 | 江西省南昌市红角洲 | |
16 | 高安站 | 629 | 江西省高安市瑞阳新区 | |
17 | 新余北站 | 709 | 江西省新余市渝水区下村镇 | |
18 | 宜春站 | 758 | 江西省宜春市袁州区下浦街道 | |
19 | 萍乡北站 | 819 | 江西省萍乡市上栗县彭高镇 | |
20 | 醴陵东站 | 848 | 湖南省醴陵市长庆示范区 | 中国铁路广州局集团有限公司 |
21 | 长沙南站 | 927 | 湖南省长沙市雨花区花候路 | |
参考资料: |

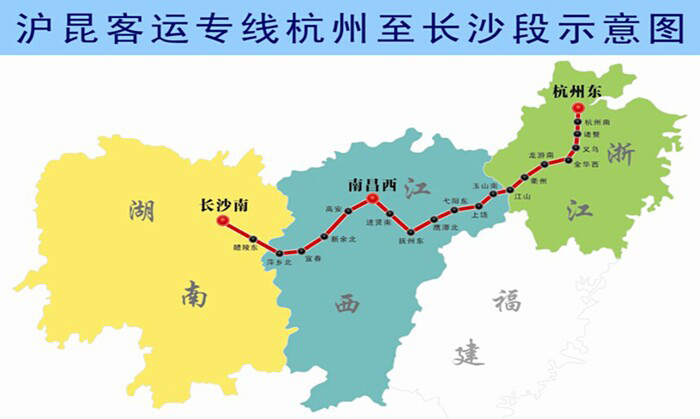

线路走向
杭长高速铁路自浙江省杭州市,经绍兴(部分区县)、金华、衢州、江西省上饶、鹰潭、抚州(部分区县)、南昌、新余、宜春、萍乡、湖南省株洲(部分区县)至长沙,正线全长927千米。
杭长高速铁路线路走向示意图
运营历程
2014年12月10日,G1403次列车从杭州市萧山新塘铁路枢纽驶过
2024年6月15日,沪昆高铁杭长段运行的时速300公里及以上动车组列车实行灵活折扣、有升有降的市场化票价机制,相关列车的车票于6月1日开始发售。
主要工程

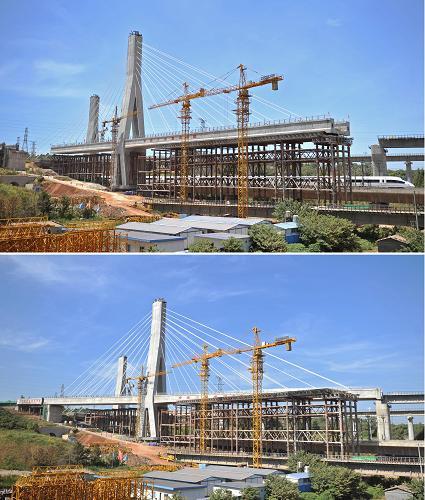

上跨京广高速铁路斜拉桥
杭长高速铁路跨京广高速铁路斜拉桥
金华东站咽喉区改造
金华东站咽喉区改造工程,是杭长高速铁路正线跨环城东路特大桥连续梁施工的卡脖子工程,咽喉区新建杭长高速铁路与既有沪昆铁路上行线重合,需要先向南侧改移沪昆上行线和既有机2走行线,主要工程量包括拆除单开道岔2组,复式交分道岔1组,拆除线路1110米;新铺单开道岔1组、插铺道岔3组。新铺沪昆铁路上行线路线路380米,拨移沪昆铁路上行线路316米;新铺机2线路430米,拨移机2线路163米,待沪昆铁路上行线改造完成后将新305#道岔、既有(321)#和(323-329)#、(313-319)#复式交分道岔改造成单开CC2210、单开2209A、交渡CZ2210及复式CZ2214道岔。既有线改造工程在杭长高速铁路全线屈指可数。

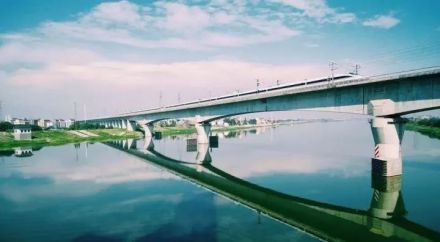

金华江特大桥
动车组列车驶过杭长高速铁路金华江特大桥
荣誉表彰
2018年5月,杭长高速铁路金华江特大桥被评为2016—2017年度中国建设工程鲁班奖,这是中国建筑行业工程质量的最高荣誉。
杭长高速铁路将杭州、南昌和长沙等沿线城市群连成直线,与沪杭高速铁路、宁杭高速铁路、杭甬高速铁路、京广高速铁路等高速铁路衔接相连,共同构成华东地区至中南、西南、华南等地区高速铁路客运便捷通道。(中国铁路上海局集团有限公司 评)
