沈阳地铁3号线 编辑
沈阳地铁3号线(Shenyang Metro Line 3),是中国辽宁省沈阳市即将建成运营的第六条地铁线路,途经铁西区、于洪区、和平区、沈河区、大东区,于2019年12月28日开工建设 ,预计2024年底通车西段(李达-南李官),2026年通车东段(南李官-方家栏),标志色为粉色。
(注:东塔至新泰街区间已从建设规划中暂时取消)
沈阳地铁3号线一期工程线路全长41.27千米,其中高架线16.45千米、地下线24.56千米;共设置30座车站 。
沈阳地铁3号线的全部站名为:李达、铁西汽车工厂、马贝、中德大街、细河悠谷、翟家、工业大学、宁官、余良、甘官、千岛湖街、南阳湖街、大通湖街、南李官、凌空、砂阳、南八马路、嘉兴街、方型广场、三好街、工业展览馆、沈阳二中、南塔、文富路、富民街、江东街、方家栏、东塔、凌云街、新泰街。
中文名:沈阳地铁3号线
外文名:Shenyang Metro Line 3
开通日期:2024年(预计)
轨道类型:地铁
所属地区:中国辽宁省沈阳市
起止站点:李达站、新泰街站(一期:李达站、方家栏站)
线路长度:41.27 km
车站数量:30座(一期:27座)
报站语言:普通话,英语
运营机构:沈阳地铁集团有限公司
标志色:粉色
2019年12月28日,沈阳地铁3号线一期工程开工建设 。
沈阳地铁3号线一期工程开工仪式
2021年4月23日,沈阳市自然资源局对“沈阳市地铁集团有限公司地铁3号线一期工程规划设计方案”进行公示 ;6月15日,沈阳地铁3号线高架段8根墩柱混凝土浇筑完成 ;10月17日,沈阳地铁3号线高架段进行混凝土浇筑,近1千米桥面已经初步成型 ;11月22日,沈阳地铁3号线千岛湖街站至南阳湖街站工程建设进入盾构掘进施工阶段 ;12月20日,“隧智一号”盾构机在沈阳地铁3号线南阳湖街站始发,标志着沈阳地铁3号线千岛湖街站至南阳湖街站工程建设率先进入盾构掘进施工阶段 。
2022年2月18日,沈阳地铁3号线千岛湖街站至南阳湖街站区间左线贯通,成为沈阳地铁3号线一期工程首个贯通的盾构区间隧道 ;4月,沈阳地铁3号线一期工程进行管线迁改和车站主体结构施工 ;5月10日,沈阳地铁3号线一期工程铁西宝马站、铁西宝马站至宝马新城站区间开工建设 ;5月27日,沈阳地铁3号线千岛湖街站至甘官站区间隧道盾构始发 ;6月,沈阳地铁3号线南塔站至文富路站区间竖井基坑开挖,标志着沈阳地铁3号线进入主体结构施工阶段 ;10月27日,沈阳地铁3号线南阳湖街站至大通湖街站区间右线贯通 ;11月3日,沈阳地铁3号线浑河六街站主体结构封顶 ;11月10日,沈阳地铁3号线于洪新城站主体结构封顶 ;11月18日,沈阳地铁3号线细河悠谷站主体结构封顶 。
2023年4月8日,沈阳地铁3号线“先锋一号”盾构机在大通湖车站始发 ;4月13日,沈阳地铁3号线文富路站第八区底板完成浇筑任务 ;5月15日,沈阳地铁3号线余良站至甘官站区间钢箱梁吊装完成 ;6月24日,沈阳地铁3号线文富路站主体结构封顶 ;7月12日,沈阳地铁3号线大通湖街站至于洪新城站区间矿山段二衬结构完工 ;7月30日,沈阳地铁3号线铁西宝马站主体结构封顶;7月31日,沈阳地铁3号线大通湖街站至于洪新城站区间左线盾构实现贯通;8月16日,沈阳地铁3号线南塔站主体结构封顶 ;9月1日,沈阳地铁3号线高架段细浑区间悬浇连续梁中跨顺利合龙 ;9月30日,沈阳地铁3号线凌空站主体结构封顶;10月6日,“先锋二号”盾构机在大通湖街站至于洪新城站区间右线矿山段横通道破土而出标志着沈阳地铁3号线8标顺利实现区间双线贯通 ;11月1日,沈阳地铁3号线南塔站——五爱街站暗挖区间全线正洞暨右线小里程顺利贯通 ;11月,沈阳地铁3号线宝马新工厂站、铁西宝马站及两个区间主体结构施工已全部完成 ;11月15日,沈阳地铁3号线一期工程车站命名方案公示 。12月20日,沈阳地铁3号线12标方型广场站至三好街站区间左线“奋进号”盾构机顺利始发。
2024年3月14日,沈阳地铁3号线项目南塔站至文富路站区间右线盾构顺利始发 。4月19日,沈阳地铁3号线一期项目南塔站至文富路站盾构区间实现双线贯通 。4月29日,沈阳地铁3号线5标余良站~甘官站盾构区间分部工程验收顺利通过 。5月4日,由中铁六局集团有限公司承建的沈阳地铁3号线2标铁西汽车工厂站-马贝站区间跨宝马铁路专用线钢箱梁吊装顺利完成。 5月13日,沈阳地铁3号线3标中德大街站主体结构顺利封顶。 5月21日,沈阳地铁3号线轨道工程2标正式进入铺轨施工阶段。 5月22日,沈阳地铁3号线文富路站至富民街站区间右线盾构顺利始发。 5月23日,沈阳地铁3号线10标砂阳路站~南八马路站区间右线、南八马路站~嘉兴街站区间右线盾构顺利始发,标志着项目正式进入盾构施工阶段。 5月31日,沈阳地铁3号线2标马贝站至中德大街站高架区间顺利贯通,至此地铁3号线西段14个区间全部贯通,顺利实现“洞通”。 6月30日,随着工业大学站至宁官站区间最后一对钢轨铺设完成,标志着沈阳地铁3号线西段工程顺利实现正线短轨通,为线路继“洞通”后又一重大里程碑节点。 7月,沈阳地铁3号线文富路站至富民街站区间左线盾构顺利始发,为后续施工奠定了坚实基础。 7月12日,中铁十五局集团有限公司承建的沈阳地铁3号线文富路站-富民街站区间右线盾构顺利贯通。 8月5日,沈阳地铁3号线一期工程西段实现电通。
车站列表
截至2023年11月,沈阳地铁3号线一期工程共设27座车站。
车站名称 | 所属行政区 | 换乘线路 |
---|---|---|
李达站 | 铁西区 | - |
铁西汽车工厂站 | ||
马贝站 | ||
中德大街站 | ||
细河悠谷站 | ||
翟家站 | ||
工业大学站 | 沈阳地铁14号线(规划) | |
宁官站 | - | |
余良站 | ||
甘官站 | 于洪区 | 沈阳地铁13号线(规划) |
千岛湖街站 | 沈阳地铁16号线(规划) | |
南阳湖街站 | - | |
大通湖街站 | 沈阳地铁9号线 | |
南李官站 | - | |
凌空站 | 铁西区 | 沈阳地铁12号线(规划) |
砂阳站 | 和平区 | 沈阳地铁4号线 |
南八马路站 | - | |
嘉兴街站 | ||
方型广场站 | ||
三好街站 | 沈阳地铁8号线(规划) | |
工业展览馆站 | 沈阳地铁2号线 | |
沈阳二中站 | 沈河区 | - |
南塔站 | 沈阳地铁6号线(在建) | |
文富路站 | - | |
富民街站 | 沈阳地铁18号线(规划) | |
江东街站 | 沈阳地铁10号线 | |
方家栏站 | - | |
参考资料: |
线路走向
沈阳地铁3号线一期工程线路西起李达站 ,沿开发22号路中敷设,之后在绕城高速处向北转向细河路向东,后经规划道路向南转入汪河路向东,沿凌空二街、滑翔路、砂阳路、和平大街路中敷设,后线路转向文化路、文化东路向东至长青街敷设,后转向方兴路敷设,跨新开河后沿河北侧规划道路敷设,止于方家栏站。

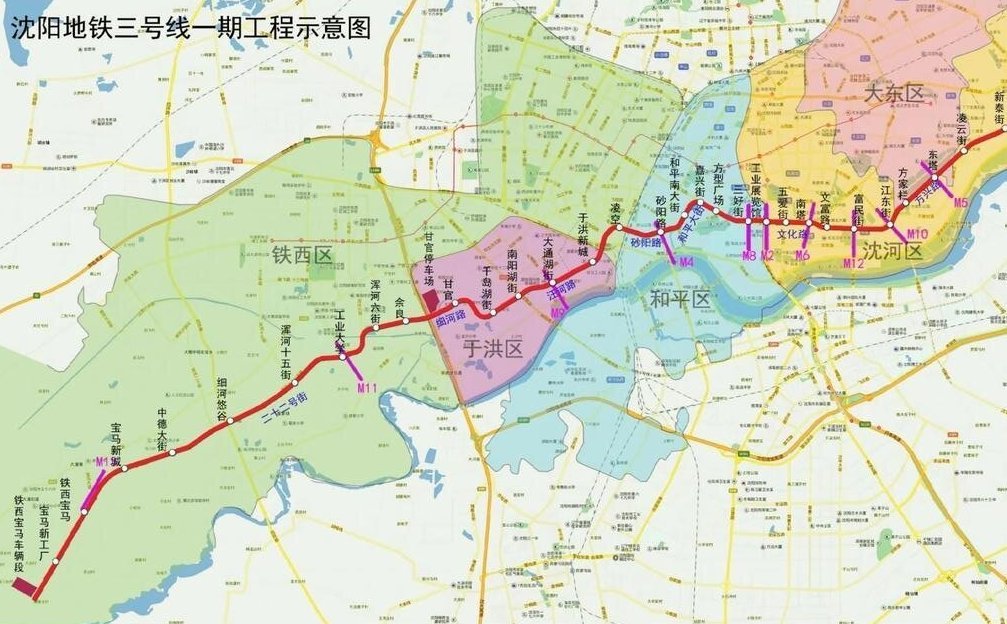

沈阳地铁3号线一期工程线路走向示意图
运行系统
沈阳地铁3号线设有一个车辆段:宝马车辆段;设有一处停车场:甘官停车场;设主变电所3座,同时控制中心与4号线,10号线共用 。

千岛湖街站至南阳湖街站区间
沈阳地铁3号线施工图
大通湖街站至于洪新城站区间
沈阳地铁3号线大通湖街站至于洪新城站区间暗挖隧道采用矿山法施工,全长248.676米,结构型式为双线单洞马蹄形大断面,最大开挖断面宽13.4米、高10.36米。施工时需克服施工场地限制、地下水丰富、地层复杂、风险源较多、断面形式多变等困难。为严格控制二衬结构施工质量,建设者最终摸索和总结出适应于复杂地质条件下双侧壁导坑法暗挖隧道的开挖与模筑衬砌施工方法,成功解决了大断面暗挖隧道二衬模架与浇筑过程中遇到的各类难题,积累了宝贵的施工经验,确保了成型隧道施工质量 。
三标细浑区间(48+80+48)米悬浇连续梁中跨顺利合龙
2023年9月1日,随着最后一方混凝土浇筑完成,由中铁二局承建的沈阳地铁3号线高架段细浑区间(48+80+48)米悬浇连续梁中跨顺利合龙,也是沈阳地铁建设史上第一座采用挂篮悬浇法施工的连续梁,具有里程碑的意义。
细浑区间(48+80+48)米连续梁位于沈阳市经开区细河悠谷站至浑河十五街站之间,该桥横跨细河桥,全长176米。全桥主梁由0号块、悬浇节段、中跨及边跨合龙段组成,其中0号块及边跨合龙段采用支架现浇法施工,其余梁段采用菱形挂篮对称施工。因施工场地受限,挂篮悬浇安全风险较高,项目部结合以往桥梁施工经验和现场实际情况,坚持科学组织、安全管理、合理布局,开展“大战100天”劳动竞赛,严格落实关键工序卡控制度,最终顺利完成节点目标 。
“两站两区间”主体结构分部工程顺利通过验收
大干三季度,奋战全年红。2023年9月15日,由市质监站、沈阳地铁集团、省交通规划设计院、辽宁有色勘察研究院和监理单位组成的联合验收小组,对由中铁隧道局承建的沈阳地铁3号线7标“两站两区间”进行了主体结构分部工程验收。参验各方一致认为工程质量控制资料齐全完整、检测报告齐全有效,工程质量符合标准,一致同意验收通过。
沈阳地铁3号线7标包含两站两区间,两站为南阳湖街站、大通湖街站,两区间分别为千岛湖街站至南阳湖街站区间、南阳湖街站至大通湖街站区间。南阳湖街站为地下两层双跨箱型框架结构,大通湖街站为地下三层双柱三跨箱型框架结构,均采用明挖法施工。千南区间和南大区间均采用盾构法施工。
项目自进场施工以来,项目部全面落实地铁集团专项行动要求,大干快上、攻坚克难,先后克服管线迁改工程量大、周边环境复杂,交通繁忙等压力,通过优化施工方案、主动推进沟通协调、强化精细化管理等举措,高效保质完成各项施工任务,跑出项目建设“加速度”,取得了阶段性胜利。计划2023年年底前完成全部施工任务 。
